Vocês conseguem ver? Acho que a G caiu, não foi? >> É d uma caidinha, mas dá para ver sim.
Torço, >> se ela voltar, tá? >> Tá. Eu vou pegar um cafezinho enquanto isso, tá?
OK. Pronto, agora tá todo mundo aqui, né? Posso começar?
Vamos lá. Pronto, pessoal. Eh, a separação entre a fase dois e um é quando acontece o linteling.
Vocês já devem ter observado que sempre que vai ter lint ou Maurício, Geovana manda mensagem lá no grupo informando quais os dias de concretagem dos linelos, certo? Então, a gente já deixa aqui registrado para ver quando tá marcado como feito ou não, certo? Eh, para que a gente realmente inicie, para que a gente realmente inicie o serviço na fase dois, primeiro tem que constar, eh, a gente verifica o pagamento do terceiro JW, é realmente onde tudo se inicia, mesmo que o link seja feito, se não tiver o terceiro draw, a casa entra em hold, a gente aguarda, não é?
E o primeiro serviço que a gente tem é o de framing e assembly, tá? Service frame e assembly que a gente solicita apenas para o Isaías no momento. Eh, os requisitos desse serviço são o terceiro draw, que a lumber e as tres tenham sido entregues.

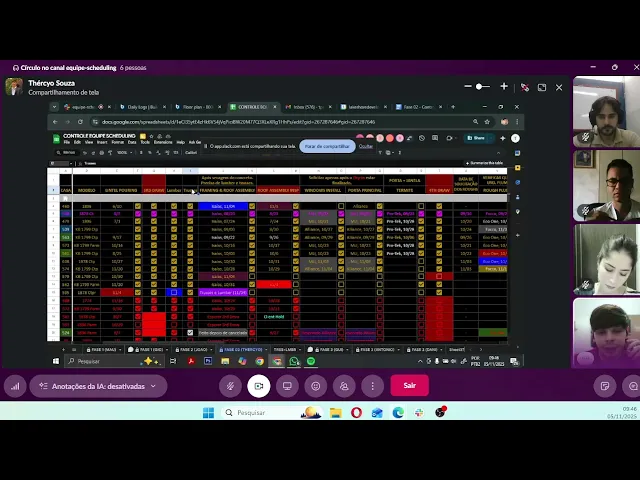

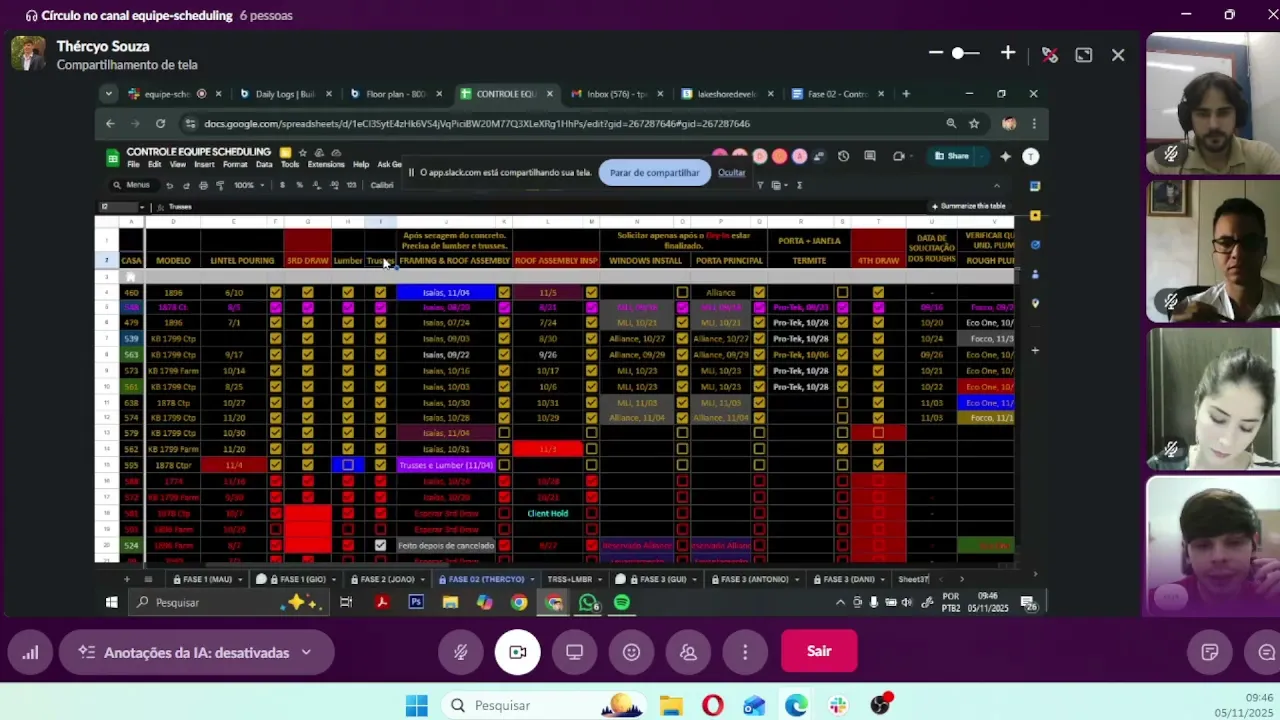

Vocês podem ver aqui, tá? Tá marcadinho. Então, consegui chamar o frame sempre, pois aí normalmente leva um dia para finalizar.
E quando acontece alguma situação, quando acontece alguma situação, ou ele comica para como dica para mim, ou eu ligo para ele para saber e realmente ten uma confirmação se aquele serviço vai poder ser inspecionado no dia seguinte ou não, tá? Eh, nós temos duas inspeções que acontecem após o framing em ver assembly. Aqui só tá a tag def assembly, mas eles só de você usar essa tag, botar o request, eles já marcam as duas, tá?
S. Oi. >> Eu tenho uma dúvida.
Vamos supor que, por exemplo, acontece o linteling, a casa já tem a entrega das lumbers, das trustes, já tem o o terceiro pagamento, né? Aí deixou uma uma nota pra gente que é após a secagem do concreto. Vocês têm um tempo mínimo que vocês esperam para poder fazer o framing roof assemble dois dias.
Eu tô esperando um dia. Eu espero um dia. Vou esperar até que o como o super, como o monitor geralmente não demora tanto, aliás, demora um pouquinho para verificar, eu espero o checklist ou espero pelo menos um dia, por exemplo, aconteceu ontem, eu já peço hoje para que amanhã seja feito, entendeu?
>> Beleza. >> Eh, depois já temos as duas inspeções def assembly, tá? Só de você colocar agem inspection requested já eles já agendam o combo, tá?
Eh, em citros em ocal deixei nomes diferentes. Em citrus elas são shifting inspection e structure frame inspection em ocala, que eu não tô mais habituado, overf inspection e o subside inspection, tá? Depois que a gente é aprovado, a gente pode dar sequência desde que tenhamos o quarto pagamento, tá?
Eh, essa planilha daqui, ela foi estruturada com base como as coisas funcionavam antes, por isso que isso aqui tá aqui. Mas esses serviços de de porte termes estão inclusos no terceiro J só porque realmente não é feito, tá? Já que o drain ele só, já que o d ele só acontece no terceir um quarto draw, certo?
Então vamos lá. Na prática a gente para aqui no na nas inspeções de groove, tá? A gente aguarda até aqui o quarto de conche, tá?
E aí o que que a gente faz? O primeiro passo seria fazer a solicitação do drain. O draim ele é uma é uma espécie de lona que vai cobrir o telhado.
>> Alguém tem dúvida? >> Sim. Eu queria saber sobre Lumberry Trusses.
É você que pede? Sim, já sou eu que tô pedindo. >> Como é que faz, >> Dani?
Eh, é por e-mail, tá? L são seguinte, deixa eu voltar lá. A lamba.
A lamber, ela é pedida assim que os meninos já fazem um, quando chega lá no canal da fase dois, de um caso, ou os e-mails do Maurício e da Geovana, eh, informando que os blocos foram pedidos, a gente pede o lumber. O lumber ele tem que ser entregue, tem que ser entregue após os blocos e lá no fundo do terreno. Daí tem um, daí tem um, a tem informaçãozinha que a gente tem que ser, tem que sempre colocar porque é material facilmente fácil ser roubado.
E as tresses elas têm que ser pedidas com mais antecedência ainda. Quando os meninos já faziam, pedem o foundation material, a gente tem que pedir a produção de trusses e a gente faz um input, a gente pede mais ou menos duas semanas, duas semanas pra frente, mas a gente só confirma a data de recebimento das trusses, o famoso ITA depois que a gente tem a data dos blocos, porque também é um material que tem que ser entregue após os blocos para que, enfim, não haja problema. Eh, nesses dias eu tô com vontade de falar com Moisés para que ele deixe a a cargo do perch, porque senão fica muita coisa para vocês fazerem.
Só só se segunda me recorta de novo. O pedido do lumber é logo após a entrega ou o pedido dos blocos? Não.
Eh, quando os meninos fazem o pedido, por exemplo, vamos supor, deixa eu ver aqui, que Maurício coloca para dia 13 a entrega dos blocos. Então, às vezes acontece atrasar, né? Aliás, já aptar dia 12, que é na quinta-feira.
Vamos supor que maioria tem uma entrega de de blocos para dia 12. Existe a possibilidade deles atrasarem, né? Então você botar o dia 13 já é um pouco arriscado.
Então se lá bota dia 14, por exemplo, para eles entregarem o amper lá, entendeu? >> A gente perde com data >> perde perde quando que eu não escutei sim quando faz o pedido? Quando faz o pedido >> com uma data específica de entrega.
>> Isso. Isso. Itai.
Tem o corpinho do e-mail, tem um e-mailzinho padrão que o PS e o PS criou. Aí tem lá o você já pede com a data que você quer, entendeu? E ele só vai confirmar se vai ser possível ou não entregar naquela data.
E o fornecedor da gente de lumber é é a for lumber. As trusses elas também elas também funcionam desse mesmo nesse mesmo cenário. Quando os meninos pedem foundation, você pede a produção de trusses, coloca para uma data estimada para duas semanas para garantir que ela vai chegar após os blocos.
Mas já que para elas entrarem em produção, né? Mas assim que o material, assim que os me pedem os blocos, você tem mais precisão para confirmar uma data. Por exemplo, como eu tinha falado que é 12, aí você coloca 14, entendeu?
Dá uma margenzinha caso os blocos se atrasarem. >> Oi. >> Precisa de algum takeoff específico para enviar?
Precisa algum alguma coisa específica para enviar para eles? Essa é a minha dúvida, na verdade. >> Lumber, você manda o NC e Trussis, você manda o o Flor Plan para eles.
Sim. A outra outro detalhe, eu tinha até comentado ontem, eh, antes a gente pedia para duas empresas, a Hightech e a Tress Direct, só que aí sempre falou que o valor tá muito, tá tá uma diferença muito alta. A gente tá pedindo só para Hightech.
Tu confirma de novo o nome das das inspeções em citrus, em alcala, por favor. Vou digitar. Você já fazendo resumo?
Eu digitei um. >> Oi. >> Você está fazendo resumo?
É. Para confirmar, pedido de tresses tem dois momentos. Primeiro, você pega a fabricação assim que já tiver o pedido de foundation material.
E depois que tiver o IT a de blocos, você pede a entrega. >> Exato. >> Eh, o schedule da Hightech, ele mandou ela mandou e-mail pedindo confirmação, por exemplo.
Deixa eu ver aqui. Acho que vocês estão vendo meus amigos? Sim, >> sim.
Estamos vendo. >> Deixa só saber qual é agora. Esse daqui, ó.
Upcoming deliveries. Aí ela manda para aqui a as deliveries pra próxima semana. Aí, ela manda as informações e aqui sou eu mandando a confirmação para ela.
Essa daqui eu disse que ia vir até o final do dia e aqui é de fato sou eu mandando a confirmação para ela. Lot 414. Perguntei se podia antecipar.
Aí eu tô esperando o retorno dela. 634. Eu pedi para ela colocar em hold.
Eh, eu confirmei que podia manter a data e disse que qualquer coisa material informado. T guardardando a confirmação dela para >> para saber se antecipado. >> Então é ela que propõe as datas de entreg >> não, essas datas de entrega, >> essas datas de entrega fui eu que pedi no eta e eles colocaram lá, entendeu?
Eles registraram no sistema deles. Aí agora ela tá entrega >> quando pediu a fabricação. >> Isso aí coloca coloca duas semanas paraa frente da data de entrega do foundation material.
Deixa eu confirmar uma coisa aqui com com que não é nem confirmar e olhar a conversa que não tá aqui Inclusive tem um tem um resuminho que ele mandou para mim também. Eu posso compartilhar com vocês. Deixa eu mim para J no caso.
Gente, vamos deixar essa parte para depois que essa tá demorando aqui para carregar. É, eh, vamos lá, voltando pro quarto draw, tá? Depois que o quarto draw acontece, a gente tá liberado para fazer os pedidos, os das fases subsequentes.
Eh, vamos lá. O primeiro passo seria fazer a solicitação do Drin, certo? Andra é uma aluna que vai fazer a cobertura do do telhado, portanto é permeabilização.
Por isso que em muitas situações quando a madeira começa a se desgastar ao longo do tempo da sinal que vai começar a apodrecer, às vezes o drain acaba sendo liberado para que isso liberado por Moisés, tá? O supervisor vai lá, verifica se tá tudo certo, verifica se com o Isaí não vai ter necessidade de fazer nenhuma troca do material. Tá?
E às vezes acontece o Drim poder ser solicitado essa parte do Job, mas é um caso específico. Eh, em Tes ela, ele deveria ser o primeiro serviço a ser pedido na fase dois, mas como as datas que o Manuel passa pra gente são sempre muito muito antecedentes as datas que a gente recebe de quem faz o elétrico e o AC, que são sistemas que não podem receber água, não é? Eh, acaba que eu peço tudo de uma vez.
Eu peço o drain de uma vez e os rffs de uma vez e a instalação de portas e janecos, tá? Então, vamos lá. O Drim a gente sempre pede pro Manuel, é o sub que a gente tem, ele normalmente passa em condições jornais, ele passa datas muito boas, ele tem uma comunicação excelente, ele sempre informa pra gente, acho que os meninos já fazem três já viram do grupo, quando ele conclui o serviço, se tem algum atraso, ele explica pra gente o que que aconteceu, por que que aconteceu.
Então, a gente fica sempre informado andamento o CB sobre aí, tá? Eh, portas e janelas para Li para MLI. A única especificidade que a gente tem aqui é que além da gente mostrar eh além da gente mostrar o endereço da casa, a gente mostra também a front door.
Deixa uma diferençazinha. Vocês vão ir na na florpl da casa e verificar aqui zoom ali. Já tinha subir só para mostrar na porta de baixo mesmo.
E você verifica aqui na porta da frente se a orientação dela é esquerda ou direita. E nesse caso daqui ela tá à direita, tá? é a informação que a gente tem que pagar pro sub.
Como a gente conversou essa semana, tem especificidade agora de que os materiais eles só são liberados para serem retirados da house depois que tá agendado, tá? Eh, pronto, que é a especificidade da front. Você pede o Windows Analytors e a front install, tá?
A Lance, o MLI. >> Oi. >> Tem uma proposta para fazer, a gente ficar bem sabido >> por partes.
>> A se passar a fase dois toda hoje, a gente não vai saber bem as coisas do começo e não vai pegar tudo assim. Aí eu proponho que a gente divida por partes, mas saiba com detalhe cada coisa que se faz. >> Tá bem.
>> Mas >> eu tava >> a minha dúvida, tio é porque tu não vai precisar sair na sexta e na segunda. Acho que é por isso que ele tá passando o geralzão pra gente poder pelo menos ter uma noção do que do que principalmente vocês, né, do que fazer para ele na segunda e na na sexta. Isso porque eh quando se for o caso de Moisés eh passar agora uma pessoa para ficar na fase dois comigo, eu vou treinar a pessoa de novo, entendeu?
É mais por conta a sexta e da segunda, mas aí se vocês quiserem ir fazendo por partes, OK, sem problema. >> Tu já tens aquele resumo escrito pra gente olhar? Só falta, só falta um printzinho para acrescentar lá.
Tá perto de acabar. >> Me diz uma coisa, eu nem sei se falou, como eu tô escrevendo ao mesmo tempo que você tá falando, eu tô escrevendo do serviço, você já tá no outro. Aí do Isaías, você pede a instalação para ele de Framing Group Assembly.
A partir do momento que você tem o ETA ou você espera o material chegar mesmo para fazer solicitação? >> Não, espera o material chegar. Eh, principalmente tres, a gente tem algum, tava até falando ontem, a gente tem alguns problemas, né?
É esperar a confirmação de que o material chegou. ou eu coloco, ou eu sempre tô colocando na rota dos monitores, ou eu fico conversando com os próprios supervisores para ver se existem disponibilidade lá na conferida. Eh, algumas informações chegam até direto do Isaías mesmo, não sei como ele sabe.
Ah, tá, lembrei. Por conta do Mark Traps, acho que ele já fica de olho nas casas. Aí, às vezes ele diz: "Olha, isso aqui foi entregue errado, entregou faltando".
Enfim, ele tem ele tem um conhecimento e acaba avisando, preparando a gente com antecedência. Posso seguir ou vocês? >> Tem alguma pref que por parte?
A partir do momento que tu faz a solicitação para o Isaías, tá liberando alguma outra solicitação em seguida ou você precisa esperar o o portal para qualquer outra coisa? >> Não, eu espero ele concluir o serviço. Depois que eu consigo a confirmação que ele depois que eu consigo dar a confirmação de que tá tudo pronto, eu peço as inspeções de assembly e eu só dou sequência depois que ajustes são aprovados.
No caso, depois que as estão aprovadas, depois que o quarto draw tá pago, tá? É como se e na prática a o terceiro J só libera os serviços de Isaías. Essa inspeção não pegue automático a partir do jacklis don do frame assim tem que ser manual.
Eu sempre peço manual, até porque geralmente eu pego a confirmação com Isaías de que o serviço foi feito antes do super antes do monitor passar na casa. >> Acho que acontece muito igual a fase um. a gente acaba não dependendo tanto dos monitores, >> isso >> e mais do subcontratado, porque a o monitor eles às vezes demoram para passar para confirmar um serviço dessa >> da FA.
>> É, é um prazo muito apertado pra gente não pedir a inspeção assim que tiver pronto, entendeu? Eh, assim que o Isaías confirma, geralmente eu ligo para ele, ela é melhor de ligação do que de mensagem. Mas vocês já devem ter visto ali no grupo vez por outro que ele me confirmou alguma coisa.
Aí ele libera, eu justifico que ele liberou e que vai estar pronto paraa inspeção no dia seguinte. Geralmente somos aprovados. 95% dos casos somos aprovados.
E ele também é muito rápido para fazer para fazer reparo. Beleza, >> caso o inspetor detecte alguma coisa. Então, provavelmente no dia seguinte já vai est pronta para ser reinspecionada.
Só confirma com ele antes. Posso seguir? >> Sim.
As portas e janelas para pegar. Tudo certo? OK.
Portas janelas, a única coisa que você tem que prestar atenção é na porta principal, se a orientação é esquerda ou direita. Como eu mostrei aqui, esse é um exemplo de porta frontal com orientação direita, tá? Aí ao final da solitação tem lá frontal, aí eu coloco esquerda ou direita, seja pro Júnior ou pro pro Diego da MLI.
Tá? Eh, outra coisa, quando quando a gente quando a gente termina a instalação de portas e janelas, a gente fica liberado para dois serviços. Um deles é o Termite.
O Termite é o Termite treatment, que é o tratamento à madeira contra cupim. A gente pode pedir a partir do momento em que a maioria dessas portas e janelas estão instaladas, não necessariamente todas, tá? Por exemplo, às vezes o S começou o serviço, aconteceu algum imprevisto e não conseguiu terminar no mesmo dia.
Então, mesmo que ele não tenha terminado em sua completude, se a maioria tá feita, eu já posso pedir o Termite. Termite é pedido para Protec e é uma solicitação que a gente faz por e-mail. Na no material que eu escrevi para vocês, tem lá o e-mail, tá?
Protec. Eles são eles são relativamente rápidos para responder, então você fica sabendo, fica sabendo com agilidade quando o serviço vai ser feito. Normalmente a gente espera ter três casos para fazer solicitação do Termite, tá?
Para que eles aceitem os serviços com mais agilidade. Antes eles já eram descontos, nunca vi esses descontos. Sempre tava o preço normal quando eu ia fazer as pios.
Então parei mais com isso. Esperar, se tiver uma situação urgente, eu já passo logo. Certo?
Então falei para vocês, eh, a porta, a instalação das portas, elas liberam dois serviços. Um dele, é, um deles é o termite, que espera que a maior parte das portas e janelas esteja instalado, certo? E o outro é o left.
Eh, tem muitos serviços que acontecem em simultâneo aqui na na fase dois. Por isso que não tá dando para seguir a sequência bonitinha como tá aqui, tá? Eh, só para vocês entenderem.
Voltando, tem dois serviços com a instalação de portas e janelas. Três, na verdade. Um deles é o é o dermite treatment, que é o tratamento contra cupim.
O outro é o left, que a gente solicita pro Rafael da RDS ou pro Nelson da J. Só que tem um fato importante aqui, tá? Eh, vocês estão vendo a tela, né?
Antes de solicitar o a gente, >> antes de solicitar o L, a gente tem que vir aqui no no input de do dos dos monitores, supervisores, e verificar se essa plaquinha daqui da frente, esse aqui no é no modelo contemporâneo, tá? É um pouquinho mais escondido, mas dá para ver se ela tá coberta ou não com papel. Deixa eu mostrar aqui uma conversa com Nelson.
Nosso nunca na nossa temporada do grupo dele deve ter. Vocês viram que aqui tá a plaquinha de da plaquinha de playwood aparecendo. Ela não é para est aparecendo, ela para ela tá coberta com chama de papel.
E eu solicito essa instalação desse papel Isaías. Inclusive, eu tô com vontade de falar na próxima reunião para que eh combinem já dele fazer instalação desse papel já durante a instalação do do frame simple, sabe? Porque já facilitaria bastante, então tem que ficar cobrando e a casa já estaria pronta pro pro lest.
Aqui, ó, conseguem ver que aqui tem um um papelzinho estampado com vem na madeira. Ele é um requisito para que o le possa ser feito, tá? Então a gente tem que pedir se o Isaías não tiver a gente cobrar ele e na em todos os casos ele não tem instalado.
OK? Com a instalação de janelas a gente tem que pedir também o frame Windows. Frame Windows, é ele coloca duas barrinhas de madeira eh na parte de baixo da janela e na parte de cima.
é importante para que a gente para que segure o insulation em policil e também é um é um item que é obrigatório na frame inspection, que a gente vai conversar mais para frente que é a inspeção mais importante da fase, sabe? Eh, OK. Aí nessa na solicitação dos WS, a gente a gente tem que prestar bastante atenção.
A gente tem que ver se a casa é full MP ou não, né? E na hora que a gente for solicitar, a gente tem que prestar atenção em algumas coisinhas na hora do graf electric. Primeiro, a gente tem que verificar o TED side, tá?
O tag side é é o lado do tag que vai ser instalado e a gente consegue encontrar na planilha de utilities já tá acabando >> do pessoal de utilities. Algumas casas ele tão eles estão colocando na um card fixo. Eu tô vendo novo PT.
>> Sim, sim. Já vi algumas. Geralmente tu pego por aqui faz 450 que é um que tá perto de chegar.
Venho aqui ela em citrus. Aí vem aqui touchide aqui nessa coluna left, tá? Aí o que é que eu quais são as várias coisas que eu verifico?
A companhia que faz a instalação do do set do a instalação elétrica é a Duc. Aí a Duc ela não quer que a gente instale o downpipe, que é um tubo mais grosso que fica conectado ao tug. Daí já coloca observação.
Não, não será necessária a instalação do Não será necessária a instalação do do Z Piper. E como é uma casa do que o céptico é nitrogênio, então a gente tem que ter um power dedicated to electric to eh power dedicated to a nitrogen septic. E aí ele já fica informados que eles vão ter que ter essa tomada destinada ao nitrogênio, ao séptico de nitrogênio, tá?
Outra informaçãozinha que coloca lá. Eh, tem algumas casas que tem um poço artesiano. Se essa casa tiver algum poço artesiano, mas aí isso é conversando com o supervisor ou com a própria dandário.
Aí tem que ter um power dedicated to well, tá? Tem no materialzinho também, vocês requerem. Esse eu sei que gera change esse daqui.
Se esse daqui já teve caso de pedir pro Rogério e eles não cobrarem desde que fosse solicitado junto com ref Electric. Preferindo solicitar todo de uma vez para evitar o mínimo possível de change order, tá? Eh, en graph plumbing o graph electric ele normalmente só é finalizado depois o graph ac mesmo que mesmo que apareça lá o checklist d porque aparentemente para os nossos monitores ou até paraos supervisores mesmo parece que o serviço tá concluído, mas ele só pode ser concluído depois def porque a gente tem que tem que fazer conexão do e uns fends que tem lá, tá?
Eh, a passa que cada um desses vai sendo finalizado, cada um tem sua inspeção de prof de plumbin e eletric, certo? E a gente vai chamando até que elas sejam sejam finalizadas. Temos também a draw inspection.
A join inspection, como vocês podem ver no meu treinamento, a informação que eu tinha era que pedir após o GR Plumbing e GR iniciarem semana passada e eu vi que deu certo, eh, o supervisor disse que era um ou outro, está iniciado e já tá liberado para draw inspection, tá? Então, atenção na hora da drapection. A draw inspection não acontece necessariamente após o fim do drain, tá?
Eu falei, tem que tá o draw feito em um desses rs ou esse ou plumbing até ao menos. Tá aí que você vai dar join a inspeção, não tem não tem mistério. Ela realmente após a conclusão do left.
Normalmente o Nelson ou o o Nelson mesmo, ele avisa a gente quando tá finalizado e vez por outro Rafael também. ela um pouco mais difícil comunicação. Então, geralmente é o tipo de inspeção que eu pego pelos inputs, tá?
E acontece muito do próprio departamento utilit marcar a inspeção através do checklist. Então, algumas vezes eu vou pedir e já tá lá marcado. Aí vem o shingles.
Shingles é a telha que vai cobrir o draim, tá? O telhado, tá? telhado.
Aí tem a camada de draim, que é aquela borazinha que eu falei para vocês. Depois você coloca a telha para com para, enfim, cumprir com a melhoria da imperização, proteção também a parte estética, certo? O shingles, ele é pedido após o train inspection ser aprovado e ele é importante para que o sejamos aprovados na isolation inspection também, tá?
Já vou falar isso para vocês. O nome do serviço é Shingles em BR vents. E esses brs são justamente as boots.
As boots é uma cobertura que ele coloca é no telhado tem um tem umas aberturas e tem uns canos saindo. Aí eles colocam essas boots para fazer para cobrir e impedir que entre água. Então é muito importante que essas bus tenham que essas butes tenham sido instaladas justamente porque acontece uma chuva, se não tiver com boots, a água vai penetrar por aquele canto e vai molhar um ambiente interno e pode, enfim, causar algum dano para os sistemas que a gente instalou, enfim.
Tá? Então, bastante atenção nisso. O Manuel avisa quando não deu para instalar todas as boots e qualquer coisa fica atenção aos reports dos monitores supervisores, tá?
A frame inspection é como como falei, ela conhecida como sendo a inspeção mais importante da fase dois, tá? Por quê? Ela é o que mais requer que serviços tenham sido completados.
Ele requer que os prós tenham sido aprovados nas inspeções anteriores. Se um desses for desaprovados, a FER inspection, por consequência vai ter sua reprovação também. O Drin tem que tá completo e as portas e janelas tm que estar instaladas em sua completude e a atualização aqui.
Isso aqui foi a forma como eu recebi o frame Windows também tem que tá feito, tá? Eh, tem o tip, o tip não só que solicitamos, mas é bom lembrar o supervisor de de pedir que seja feito, tá? O tip é a raspagem duas abarbas de concreto.
Elas têm que ser removidas e o ideal é que seja feito antes do estacle para evitar retrabalhos mais paraa frente, sobretudo na fase três, que já é a tolada de retrabalho. O estaco é é a camada que você vai passar por cima das paredes, reboco, o revestimento. É, você pode pedir após o left, tá feito, todas as esquadrilhas instaladas, tá?
Já aconteceu uma vez pedir o stampo faltando uma porta, daí gerou um retrabalho. Então, só pede o stop depois que o left tá aprovado e que as esquadrinhas estão lá instaladas, tá? Durante a frame inspection, durante a frame inspection a gente tem que se atentar para duas cursas.
Quando você é aprovado, você pede o insulation em polil, tá? Sim. Um detalhe sobre o stuck.
Stock é pedido paraa mesma pessoa que fez o left, tá? Eh, sobre a frame inspection, se atentar duas coisas. Assim que a gente pede ela e ela é aprovada, a gente tá liberado para pedir insolation polic e a gente já só por por questão de de fluxo e agilidade, a gente já pede que o material de Joy seja comprado.
O material de Jall não é comprado por nós nem pela equipe purchas, é comprado diretamente pelo S, tá? Por isso que a gente já pede nós quando o frame inspection tá aprovado, tá? Eh, quando a gente recebe a confirmação de que o insulation tá finalizado, teoricamente a gente poderia pedir o insulation inspection, tá?
Mas não é apenas isso. Como eu falei, o insulation inspection requer que o insulation esteja feito e que o shingles esteja também completo, como tá anotado aqui. Deve tá instalado.
Quando a minha solation inspection tá aprovada, eu vou pro sub, a qual pedir a compra do material de dwall e peço que ele faça a instalação do drywall, tá? O insulation a gente tem dois dois SBS que são a EGR que ainda tá sendo consolidada, tá? E o eh o Fernando Faura, que é a J&F, tá?
A gente pede para esses dois subs. Eh, para Dr Joy a gente tá com quatro serves no momento, que são GD Maranata, eh, GDL, que é o Luiz, Ca 1751, a gente passa para ele porque ela requer, ela requeria muito reparo e o fazia de graça. Tem o JC, que é o Ravier, e HNC no momento que é com o Henrique, tá?
Esse é o serviço que mais demanda tempo da fase dois, ela pode durar, ela dura em dura em média 5 a 7 dias. É importante que a gente fique atento aos prazos para passar pro pessoal da fase, como casa tá chegando para isso. Enfim, pessoal, é muita informação, né?
E muita coisa acontece ao mesmo tempo, por isso que é um pouquinho complicado. >> Oi, >> supervisor falou comigo no meio do processo, eu tava te escutando, escrevendo. Quando eu tava escrevendo, tu já tava em outra coisa.
que responder o supervisor que tava me perturbando. >> Então, sendo bem sincero, perdi o fio da meada lá no começo, assim, da ordem >> do que é que precisava acontecer para ver outra coisa, dos novos gatilhos que tem agora. Mas como vai ter esse texto escrito, vou estar contando com ele.
>> Quer que eu explique de novo? Só vou precisar tomar uma água. Zap, né?
Não, porque aí o supervisor vai perguntar de novo. Vou ter outra coisa que falar com o Sb que a Rose tá me falando de de problema com os pintores que mostraram o chão todinho. Enfim, é melhor eu parar e ler por partes depois.
>> Ai gente, desculpa, eu falei muito rápido, né? Também >> não t ótimo. >> Não, porque é muita informação mesmo.
É normal. Dúvida. Gente, qualquer coisa vocês perguntam, tá?
Eu vou, >> tá? >> Eu vou fazer aqui a vou fazer aqui o que o que tiver de ser feito e eu já vou eh dar uma revisada no material, tá? >> Tá bom.
Outra coisa, se tu quiseres, tu pode deixar ah, tem alguma coisa específica. Não, surgiu uma listinha de tarefa assim, ah, olha gente, precisa fazer isso nessa casa, sei lá, 550, precisa pedir isso, tá? Tá.
Sim, sim. Fazer uma destinha, né, de tarefas.
