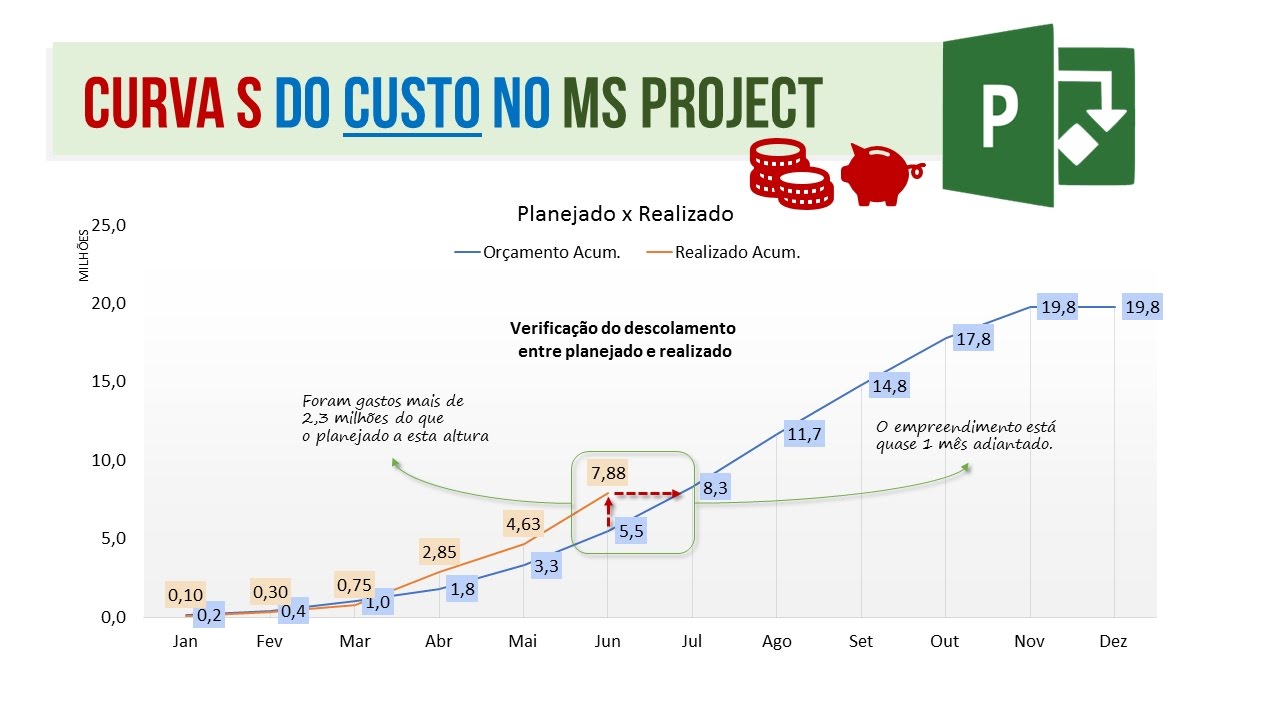

E aí pessoal vamos agora falar de gerenciamento e custos também é outro assunto que os alunos me pedem muito para o gravar vídeos por aqui basicamente e o que eu tenho aqui para apresentar para vocês uma coisa chamada curva S de custos né a curva essa de custos ela representa graficamente o desempenho de custos ao longo do projeto onde no eixo horizontal aqui no eixo X eu tenho tempo do projeto e no eixo vertical no eixo Y eu tenho os valores do projeto tá aqui eu tenho três três curvas eu tenho três representações a representação
que está sendo feito aqui na cor preta eu chamo de valor agregado valor agregado é o trabalho realizado do projeto expresso na forma Financeira ou seja lá no início do projeto ou o planejar e realizar x trabalho ao longo de cada tempo a esse trabalho teve um orçamento a realização o trabalho representa um valor agregado aquele projeto da na unidade de medida que aquele projeto é aquele trabalho foi estimado ou seja se eu tenho a execução de 10 atividades ao longo do projeto e cada atividade forçada em r$ 1000 se eu executo quatro atividades eu
agreguei ao projeto r$ 4000 Ok a custo real crcr é tudo que eu efetivamente gastei até um determinado momento no projeto tá não tem muita mistério com relação a isso e o eu chamo de valor orçado eu coloco aqui VP porque openbox chama de valor planejado durante as aulas o convence a lei chamava como ver o valor orçado mas para ficar claro para todo mundo que esteja vendo o vídeo e só que eu tô falando do vp a ver o é tudo que eu planejei fazer até um determinado tempo no projeto ou seja o somatório
de todo todo o trabalho que foi planejado fazer até o tempo X é claro que também expresso na forma financeira Ok em unidades de medidas financeiras bem vamos lá tempo x tempo Y no tempo x vamos analisar aqui de novo vermelho ou CR Preto salvar azul é o ver o tá vamos passar chamar de ver o pessoal já sabe que o é o VP lá do PM Ok o professor tem uma dificuldade de analisar gráficos fico meio perdido como análise o gráfico Como foi o seguinte coloca aqui ó 3 a 21 Kate do tempo X
então aqui chutando valores obviamente o que tá mais acima recebeu o maior valor e assim por diante a sempre na análise você vai ter que utilizar o ver a sempre eu vou comparar ver a com CR e vou comparava com o ver o nunca eu comparei CR com ver o diretamente Ok durante a pra você tiver comparando esses dois que alguma coisa errada para de volta atrás Então vamos lá ver a no tempo x o ver a = 2 então eu fiz dois de trabalho e para fazer dois de trabalho eu gastei três estou gastando
três para fazer um trabalho em que o orsay gastar apenas dois ou seja pessoal no tempo X no tempo X1 e eu estou gastando e gastando mais e eu gastei três para fazer um trabalho em que eu havia usado como sendo apenas dois beleza só que o ver o o meu amigo disso tudo que eu planejei fazer até um determinado momento eu planejei fazer apenas um e eu fiz dois Então apesar de estar gastando mais no tempo x o meu projeto está adiantado o ok fiz dois e planejei fazer apenas um vamos ver o tempo
Y aqui no finalzinho aqui desse desse gráfico no tempo Y e no tempo Y e o que é que nós temos temos que eu fiz vão botar aqui de novo né 321 tudo bem eu fiz dois e para fazer dois eu gastei um Olha que bacana e eu fiz um trabalho que o avião orçado como sendo dois e para fazer esse trabalho que eu a vi o orçado gastar dois eu gastei apenas um Ou seja eu estou gastando e gastando a menos do que o planejado E no entanto eu fiz dois de trabalho e eu
havia planejado fazer três então aqui no tempo Y apesar de estar gastando menos no caso aqui eu estou tá atrasado a beleza pessoal então de novo nome disso daqui curva essa qualquer dúvida Coloca aí nos comentários que eu respondo para vocês forte abraço
