Entre São Paulo e Rio de Janeiro, há um ponto em que a paisagem muda e a viagem desacelera. A faixa parece se inclinar, os caminhões se alinham à direita e o [música] motorista parece que entrou na serra. Falamos sobre a Serra das Araras, trecho em que a Via Dutra se pendura na encosta da Serra do Marcer quase 400 m de desnível em poucos minutos.
É como subir um pão de açúcar em ritmo de rodovia. Desenhado em 1928, esse traçado foi pensado para outra era. Menos carros, caminhões menores, [música] velocidades mais baixas.
Hoje, quase 400. 000 veículos passam por ali todos os meses. 36% caminhões que carregam parte da economia do país.
Resultado, curvas fechadas, freios super aquecidos, tombamentos, congestionamentos que se arrastam serra abaixo. Mas a boa notícia é que esse ponto da principal ligação entre São Paulo e Rio está no centro de um dos maiores projetos rodoviários do país. Fique conosco pelos próximos minutos e entenda como a engenharia está redesenhando curva a curva, uma das principais [música] rodovias das Américas.
A Serra das Araras fica no sul do estado do Rio de Janeiro, entre os municípios de Piraí e Paracambi, em pleno eixo da Via Dutra, a BR16 é literalmente o meio do caminho entre São Paulo e a capital fluminense, [música] num ponto em que a rodovia precisa escalar a serra do mar para conectar duas das maiores regiões metropolitanas do país. O trecho em transformação se estende aproximadamente do [música] 225 ao qum 233 da Dutra, somando 16 km de serra, oito na subida, oito na descida. Nesse percurso, a rodovia supera um desnível de cerca de 377 a 400 m, algo comparável à altura do pão de açúcar, comprimido a um traçado sinuoso com curvas fechadas e longos declives.
Hoje, cerca de 390. 000 veículos cruzam a Serra das Araras mensalmente, nada menos que 36% desse fluxo é formado por caminões. Juntos eles integram o corredor da via Dutra, por onde circula mais da metade do PIB brasileiro em cargas, o que dá a exata dimensão do impacto de qualquer acidente ou bloqueio [música] nesse ponto.
A nova configuração prevê oito faixas, quatro por sentido, acostamentos, faixas de segurança, 24 viadutos, totalizando 4503 m de extensão, duas rampas de escape, três passarelas, oito pontos de ônibus, 93 contenões e uma via marginal no sentido São Paulo. É a construção completa da serra, mantendo a estrada em operação. Mas como essa combinação de beleza, tráfego intenso e traçado antigo se transformou um dos maiores gargalos logísticos do Brasil, a ponto de exigir uma intervenção dessa escala.

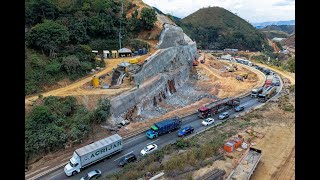

>> [música] >> Muito antes dos bitrens, dos ônibus de dois andares e do GPS avisando atenção trecho sinuoso, a Serra das Araras já era um desafio, enorme desafio. Nos anos de 1920, vencer a montanha significava abrir caminho na marra, corte de taludes na picareta, caminhões curtos, motores fracos e uma única missão. Subir e descer a serra de qualquer jeito.
traçado começou a ser aberto em 1928 e foi consolidado no patrão rodoviário da década de 1940, quando o Brasil ainda engateava na cultura do automóvel. A Serra das Araras nasceu como estrada de montanha [música] para fluxo modesto e veículos leves em um país que ainda não imaginava a Dutra, uma espinha dorsal logística entre São Paulo e Rio. Com o tempo, esse cenário virou gargalo.
A veia Dutra se consolidou como principal ligação rodoviária entre as duas maiores regiões metropolitanas do país. E o tráfego mudou de escala. carretas articuladas, bitrens carregados, ônibus de turismo e transporte interestadual [música] exprimidos nas mesmas duas faixas de subida e duas de descida em um traçado íngreme e sinuoso.
O resultado é conhecido. Mais acidentes, tombamentos em curvas críticas, freios em fadiga e congestionamentos que travam o corredor inteiro. Apenas no primeiro semestre de 2025 foram 34 acidentes e sete tombamentos no trecho de Piraí.
Com a nova concessão da CCR Rio SP, a duplicação da Serra das Araras virou obra âncora. 1 bilhão 500 milhões de reais de investimento, 52 meses, oito faixas, 24 viadutos, rampas de escape, via marginal, iluminação total, monitoramento, asfalto borrachado e pacote ambiental. Agora a questão que fica é como transformar tudo isso em concreto e aço, mantendo 16 km de serra vivos e em operação 24 horas por dia.
A partir de 2024, quando as obras foram iniciadas, a Nova Serra das Arares deixou de ser promessa. Em 2025, o trecho já é um canteiro contínuo. Em pouco mais de 18 meses de trabalho, a Rio São Paulo alcançou 50% de avanço físico nas novas pistas, com 34 frentes de obras [música] ativas.
O cronograma é claro. A nova pista de subida sentido São Paulo deve ser entregue em 2028 e a nova pista de descida sentido Rio de Janeiro em 2029. As obras tm prazo total de 52 meses.

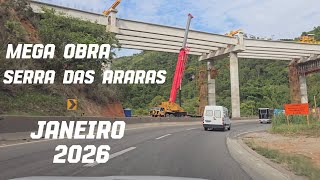

O primeiro marco invisível foi a conclusão do viaduto de 50,8 m, liberado ao tráfego em maio de 2025. Em apenas 5 meses, 75 trabalhadores ergueram a estrutura com cinco vigas pré-moldadas de 41,8 m, cada uma pesando 120 toneladas, [música] apoiadas sobre 24 estacas raiz. Foram 750 m cbic de concreto e 110 toneladas de aço para um único viaduto.
A partir dele, um desvio de 650 m começou a operar com duas faças da nova pista para absorver o tráfego da subida, liberando a pista existente para alargamento e construção de novas obras de arte especiais. Esse tipo de desvio é a chave para que a engenharia avance sem desligar a principal ligação São Paulo Rio. A base da transformação está na terraplanagem pesada e nos desmontes de rocha.
A concessionária planeja executar cerca de 600. 000 m³ de desmontes e só no primeiro ano já havia desmontado cerca de 160. 000 m³ de rocha.
Todo o material reaproveitado em camadas de aterro, base de pavimento e estruturas. Cada detonação exige bloqueios de 2 horas na pista de subida, três dias por semana, em operação milimétrica coordenada com a Polícia Rodoviária Federal e o Centro de Controle da Concessionária. Enquanto escavateiras e perfuratrizes abrem caminho na rocha, outra frente [música] cuida das contenções.
O projeto prevê 93 estruturas de contenção, somando quase 69. 000 m² de solo grampeado e 2730 m² de cortinas atirantadas, além de gabiões e muros estruturais. São esses muros invisíveis que seguram a serra, estabilizam taludes e protegem a nova rodovia contra quedas de bloco e movimentos de massa.
Nos pontos em que o relevo se aprofunda, surgem os viadutos. Sairão 24 novas estruturas distribuídas ao longo dos 16 km, somando 4503 m de extensão. Aliás, o volume de materiais impressiona.
129. 000 m³ de concreto e 16,5 milhões de quilos de aço serão usados para erguer viatutos, rampas de escape, passarelas, contenções [música] e novas pistas. Na prática, isso significa mais de 16.
000 1 viagens de caminhões betoneira de 8 m³. Outro eixo de obra é a drenagem. A serra recebe chuvas intensas e com cortes profundos e grandes áreas pavimentadas, a água precisa de caminho.
Canais, sargetas profundas, bocas de lobo, boeiros celulares e caixas de contenção para produtos perigosos formam uma malha subterrânea que evita erosões e protege a estrutura caso haja vazamentos de cargas perigosas em acidentes. Ao mesmo tempo, a obra incorpora um pacote [música] ambiental robusto. Passagens de fauna ajudam a manter a conectividade da mata.
O reaproveitamento da rocha reduz a abertura de novas jazidas e o uso de asfalto reciclado e asfalto borracha diminui o impacto ambiental e melhora o desempenho do pavimento. A vegetação e os custos d'águas locais são protegidos com programas específicos de manejo, compensação e monitoramento. Por cima de tudo isso, virá a camada tecnológica.
A Nova Serra das Araras terá iluminação LED em 100% do trecho, câmeras de detecção automática de acidentes, painéis de mensagem variável, comunicação integrada com o centro de controle operacional e um nível de conectividade que permite ao usuário acessar serviços da concessionária por aplicativo. E tudo acontece com a Dutra aberta dia e noite. São mais de 30 canteiros distribuídos [música] pela serra, 410 equipamentos mobilizados, homens e máquinas trabalhando em dois turnos, ao lado de um fluxo que não pode parar.
A cada viaduto liberado, desvio implantado e nova contenção concluída, a Serra Antiga vai cedendo espaço à geometria da rodovia, que deve entrar em operação plena a partir da entrega da nova pista de subida em 2028. Se a Serra das Araras fosse uma pessoa, daria para dizer que ela tem um salário astronômico. Cerca de 1 bilhão e meio deais destinados a redesenhar apenas 16 km de montanha.
Em planilha, o número parece abstrato, mas no dia a dia ele ganha outra escala. Pensando em um carro popular de R$ 80. 000, esse valor compraria quase 19.
000 e o veículo 0 km suficientes para lotar vários estádios com estacionamento cheio. Pensando em moradia, tomando em conta R$ 300. 000 por apartamento, estamos falando de 5.
000 unidades habitacionais, praticamente um bairro inteiro erguido de uma só vez. Em termos de infraestrutura, isso coloca a Nova Serra das Aranaras no patamar das grandes obras rodoviárias do país. A Serra do Cafezal, na Réges Pittencurte consumiu cerca de R$ 1.
ão300. 000 para duplicar álcool em torno de 30 km de serra com túneis, pontes e viadutos. Aqui, em um trecho quase duas vezes menor, o investimento é até maior, refletindo a complexidade da topografia e peso da Dutra na economia nacional.
No concreto, serão 129. 000 m³, o equivalente para preencher mais de 50 piscinas olímpicas. No aço, 16,5 milhões de kilos.
Quase 14. 000 carros populares em peso viram vigans, pilares e estacas. Tudo isso concentrado em único corredor e desenhando como São Paulo e Rio se conectam por terra.
Quando as novas pistas estiverem prontas, a Serra das Araras terá quatro faixas por sentido, acostamentos e faixas de segurança, elevando a velocidade média de 40 km/h para 80 km/h na subida e na descida. Na prática, o tempo de percurso deve cair em até 25% na subida e 50% na descida, em um trecho por onde passam 390. 000 veículos por mês, mais de 1/3 caminhões de carga.
Em outras palavras, cada minuto ganho se reverte em produtividade para indústria, agronegócio, comércio e serviços ao longo do corredor SPRJ. A obra deve beneficiar diretamente a cerca de 20 milhões de pessoas nas regiões da Baixada e Sul Fluminense, na região metropolitana do Rio e no eixo paulista ligado à Dutra, além de gerar até 5. 000 empregos diretos e indiretos, algo em torno de R$ 46 milhões deais em impostos durante os 4 anos de obra.
Ao final, mais do que uma intervenção pontual, a Nova Serra das Araras se consolida como gatilho de desenvolvimento regional e atualização no principal corredor rodoviário do país. Por décadas, a Serra das Araras combinou um traçado antigo, curvas fechadas e aclives severos, com o tráfego intenso de uma rodovia do século XX, cobrando essa incompatibilidade em acidentes, tombamentos e longos congestionamentos. Agora, com a duplicação em andamento, a nova Serra das Araras deixa de ser apenas um trecho bonito e temido para se tornar uma infraestrutura calculada, preparada para acompanhar com segurança e eficiência as próximas décadas de crescimento entre São Paulo e Rio de Janeiro.
Obrigado por ter assistido este vídeo até aqui. Como que você está vendo o andamento das obras na Serra das Araras entre São Paulo e Rio de Janeiro? Está muito lento?
