olá pessoal nas fábricas no maranhão é professora que dá play mercado m ea gente falar de um tema que todo mundo está sempre perguntando a respeito que a famosa curva pensando nisso resolvi gravar uma seqüência de vídeos onde a gente vai primeiro entender a conhece o que ela representa e nas próximas nove a gente vai trabalhar gerando essa curva é uma ferramenta muito útil e é muito utilizada principalmente para quem trabalha com gestão de projetos e proporcionais na minha área da construção civil é muito comum que no departamento de planejamento técnico na própria obra o
time da curva f para monitorar o andamento do seu empreendimento bom basicamente nós temos um gráfico em que quando eu coloco valores acumulados um determinado orçamento ou um percentual de avanço físico planejava eu vou ter ali uma linha que ao passar do tempo vai formar uma letra s ou vai se tornar um gráfico muito parecido com a letra s e aí é que está o nome da famosa curva beleza vamos agora entender um pouco sobre o que é realmente a coisa é e como utilizá lá e que ela pode nos apresentar dá uma olhadinha de
valores acumulados então você pode ter tanto valores acumulados financeiros você pode ter valores acumularam um treinamento físico percentual fixo que você espera a executar de determinado projeto o empreendimento no eixo y eu vou ter a quantidade acumulada que eu quero apresentar assim o meu tempo distribuindo esses valores acumulados que vão apresentar num ritmo eles podem ser valores diversos por exemplo pode ser um percentual com curtas tarefa pode ser a linha de base dos cultos dos seus serviços pode ser ainda os valores executados realmente ou seja realizado e trabalhando com uma previsão tendência a de curso
o andamento da sua obra ou seja podem ser uma terceira linha na curva como eu já disse no início da curva é se ela pensa enorme porque em diversos projetos e empreendimentos é muito comum que os valores gastos no início e no final não sejam tão altos quando comparados ao gol um 'gato' na fase intermediária do seu projeto o empreendimento e dessa forma a gente chega nessa imagem ou neste gráfico que se assemelha a curva f ou seja a letra f beleza bom pessoal falar vamos dar uma olhada conseguir um exemplo de uma conversa dá
uma olhada no próximo ano nós temos aqui um lançamento bem básico onde eu tenho uma distribuição de janeiro a dezembro e eu tenho aqui o meu orçamento com o meu gato mês a lei e eu tenho o meu orçamento acumular com gastos do mês mas os gastos acumulados até o mês anterior lembrando que a cura é gerada pela linha com os valores acumulados pessoal é só assim que a gente vai chegar neste gráfico se assemelha a um é utilizar com segurança linha de financiamento para gerar nossa prova e vamos ver como ela fica é que
eu tenho aqui agora uma linha azul com os valores acumulados nos estados onde eu tenho até mais ou menos uma imagem de uma letra nada mais é do que muita coisa de olhar apenas isoladamente com uma linha ou seja o seu orçamento ou que foi planejado o ideal é quando a gente trabalha com a curva é mostrando mais de uma linha acumulado e que entra o conceito de planejado e realizado bom o planejado nada mais é do que o seu orçamento inicial do que o cronograma de execução da sua tarefa e realizado é o que
você efetivamente está executando o seu projeto o empreendimento quando eu tenho um paralelo entre planejado e realizado eu consigo ver uma inflação muito interessante que é muito útil também que é o disco a mês que pode ocorrer entre essas 11 pra ficar um pouco mais claro vamos dar uma olhada nesse evento nesse modelo de orçamento eu tenho meu orçamento com gatos mês a mês a primeira linha e eu tenho o meu orçamento acumulado na segunda linha é exatamento acumulado que eu vou utilizar para ser uma referência na curva é logo mais abaixo eu tenho o
que realmente vem sendo executado mês a mês e eu também tenho na segunda linha do realizado o acumulado ou seja os gastos do ney mas o acumulado do mês anterior e assim por diante vamos ver como ficaria o gráfico mostrando orçamento acumulado versus realizadas como a dar uma olhada graça ele nos mostra que eu estou tendo um descolamento entre o planejado e realizado perceba que no período de março a abril ocorreu um descolamento da linha laranja que é o que realmente está sendo realizado para baixo isso significa que o meu projeto está com o andamento
inferior aquilo que foi planejado porém eu consigo notar que no mês de maio eu consegui alcançar o que estava sendo planejado por exemplo eu posso ter desenvolvido um plano de ação para que o que está sendo realizado volte a andar num ritmo que foi planejado e no mês de junho eu tenho aqui já uma ideia de que eu estou fazendo mais do que foi planejado nesse caso é um exemplo de avanço financeira eu tinha uma previsão de gastos mensais e agora estou gastando um pouco menos um pouco mais já kobayashi vai me mostrar esse descolamento
essa informação é muito útil para quem está gerenciando um projeto para gerenciando andamento uma obra beleza apesar de ser comumente utilizado a curva s para valores financeiros ou seja qual está sendo um avanço financeiro - amei com base no que estava previsto para gastar por mês ela também pode quantos físico de um determinado projeto o empreendimento imagina quem situação os elaborou um cronograma com datas de terra e você está analisando agora se as tarefas estão terminando conforme o seu cronograma ou ainda você tem um cronograma em que você previu um determinado a percentual físico a
ser evitado por mês e você agora vai analisar qual é o percentual físico da obra que você realmente está realizando um medicamento uma ideia os avanços físicos eles podem ser mostrados de duas maneiras você pode mostrar primeiro quando você está andando fisicamente mais amei tarefa ou seja você tem uma lista de tarefas e você tem uma previsão de percentual acertado para cada uma dessas tarefas em determinado período você pode analisar isso daí uma outra maneira é olhar o avanço global do seu projeto onde você vai pegar o percentual que era para ser executado de todo
o projeto mês amei você vai depois comparar com que realmente está sendo executado meus amigos beleza vamos dar uma olhada agora nos dois exemplos para avanços físico utilizando a coisa eu tenho uma lista de tarefas e eu tenho percentual físico planejado que cada uma representa logo mais adiante eu tenho o percentual físico que realmente está sendo realizado para cada uma dessas tarefas quando eu olho uma determinada família um conjunto de dados por tarefas eu também consigo gerar a minha curva s vamos dar uma olhada como ficaria curva s pra essa planilha é bom você vai
ver que eu tenho as duas linhas entre o planejado e realizado percebo ainda que eu estou falando do percentual acumulado que devem andar conforme a execução de cada uma das paradas e agora é importante que você perceba que eu não estou usando os avanços - amei nesse caso estou olhando o percentual está sendo executado de cada uma das tarefas ao longo do tempo é importante essa tarefa sejam dispostas de maneira cronológica como se representasse meus amigos vêm sendo executados conforme o planejado eu preciso que haja uma aproximação ótima e se planejado e realizado nas duas
linhas agora se você gostou bastante atenção na planilha anterior oferece ter notado que os serviços dos reservatórios eles ficaram atrasados e ainda não começaram quando eu já estou executando a pavimentação e você nota isso na nossa curva é perceba que lá na linha de reservatórios ocorre descolamento e como ele ainda não foi executado esse descolamento permanece até a tarefa atual outra maneira de se trabalhar com a banda os filhos olhando o percentual global do projecto imagine que você namorou uma planilha onde você tem um percentual fixo crianças estavam no seu empreendimento ou do seu projecto-lei
você vier a linha de acumular e depois você vem preenchendo o percentual que realmente está sendo executado mês a mês e gera também o percentual acumulado olhando assim a gente consegue também tem uma curva efe onde eu vou ter descolamento e esse descolamento não representasse o projeto está atrasado ou se está adiantado ou ainda se o meu projeto está conforme o planejado se não há escoamento contudo é importante que vocês notem que quando eu trabalho com avanço global do percentual do meu projeto você pode ter um pouco de dificuldade para interpretar coisa é que eu
vou falar disso daqui a pouquinho mas inicialmente a minha dica é não trabalho com a turma é que a pena com a equipe principal global do seu projeto é importante que você tem outras informações como por exemplo o caminho crítico agora que você já sabe o que a curva é e como ela representar graficamente é importante que você também perceba como a gente faz para interpretar o que a curva s está nos mostrando existem duas maneiras ou duas opções em que você deve olhar o descolamento entre planejar visualizá lo e tirar a partir daí algumas
considerações a primeira delas é quando você observa o descolamento das linhas no sentido horizontal você vai ter uma então se o projeto o empreendimento que você está analisando através da curva é está atrasado ou adiantado e aí você está fazendo uma análise do cronograma agora quando você olha o descolamento que vitimou sentido vertical você vai conseguir avaliar seus avanços que foram previstos sejam financeiros do físicos eles estão acima abaixo ou se eles estão de acordo com o planejado dessa forma você está fazendo uma análise do andamento físico financeiro do seu projeto ou empreendimento está um
pouco mais claro vamos dar uma olhada nesse exemplo agora eu tenho uma linha entre o planejado eo realizado o meu projeto ele está parado no mês de junho onde eu atualizei até agora percebam que há um descolamento entre a linha de planejado e realizado e eu consigo fazer uma análise do que realmente está acontecendo com esse projeto olhando o espancamento que existe na linha horizontal percebo que olhando esse descolamento eu vou entender o meu projeto está aproximadamente um mês adiantado em relação ao que foi planejado afinal de contas essa distância horizontal entre planejado e realizado

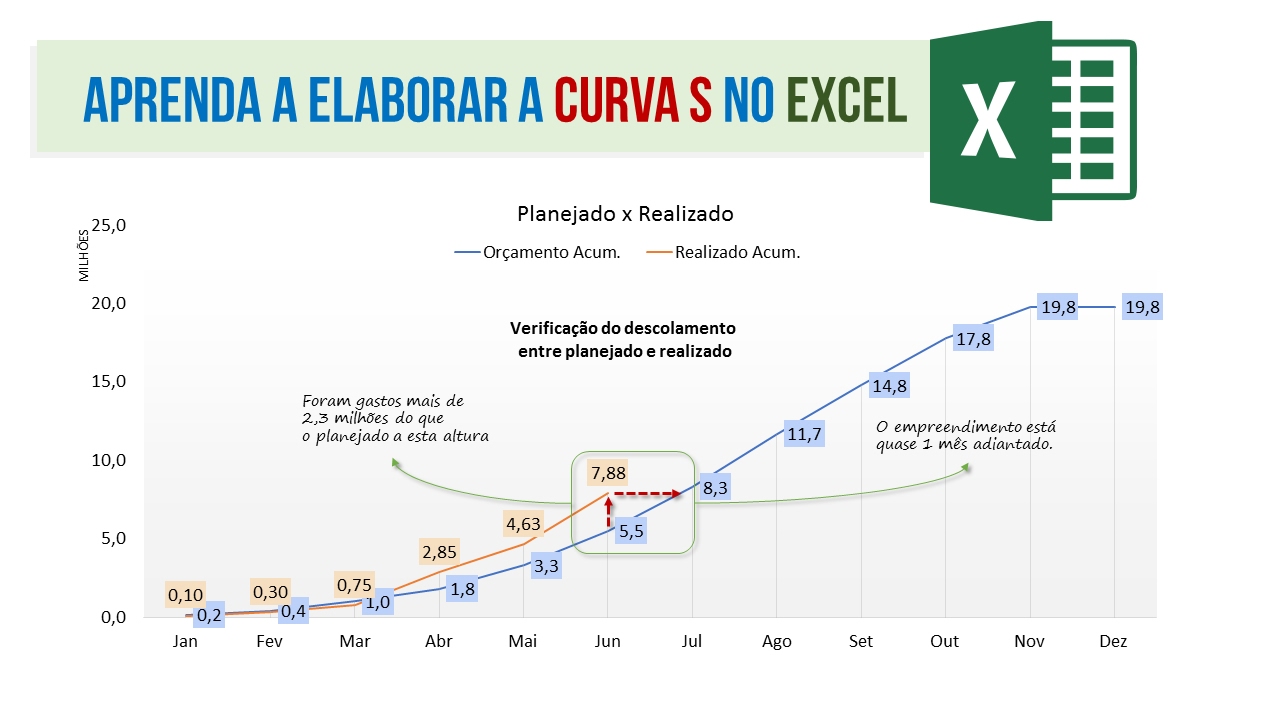

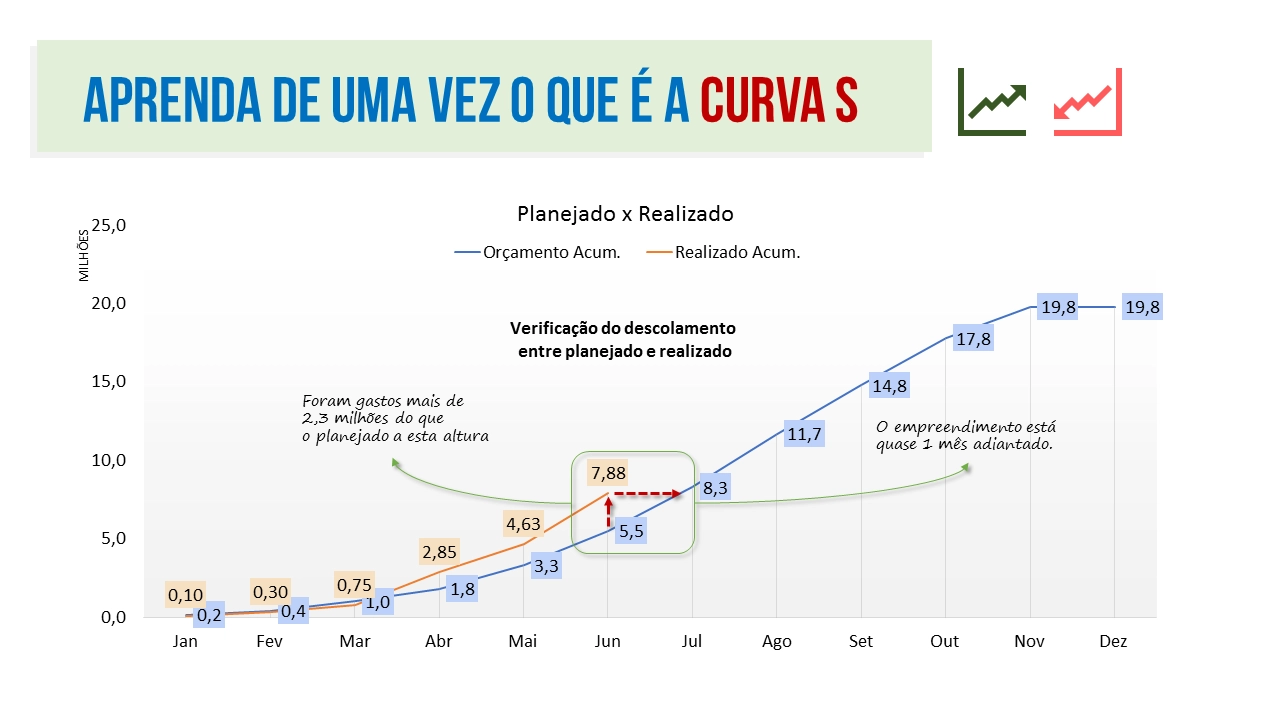

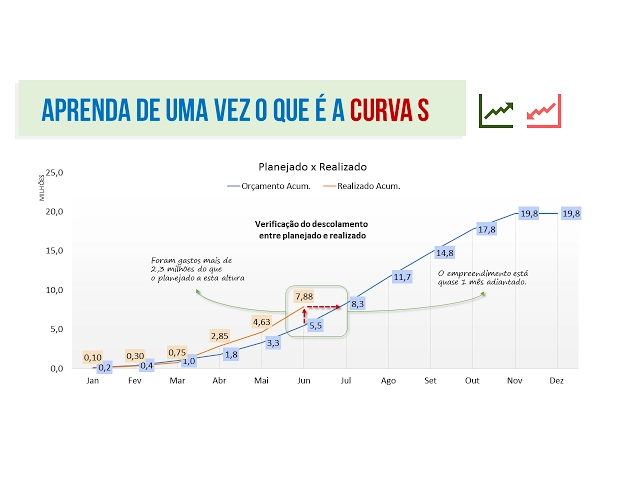

a partir do mês de junho está quase chegando no meio de junho ou seja quase um mês adiantado agora percebo que olhando o descolamento na vertical eu vou entender que eu estou gastando mais do que foi planejado pra esse projeto sendo que o planejado era um gasto acumulado até o mês de junho e de 5,5 milhões e até agora eu gastei 7,88 melhor percebi que eu já gastei 23 milhões acima do que estava planejado para esta altura é importante uma situação dessas que você faça a interpretação correta primeiramente eu tenho uma noção de que o
meu projeto está um mês adiantado em relação ao cronograma e eu estou gastando mais do que foi planejado existem boas maneiras de interpretar isso daí a primeira delas é que eu estou gastando mais por quê meu orçamento estourado por que eu estou gastando realmente mais do que deveria ou eu estou gastando mais unicamente porque o meu projeto está adiantado é importante que você faça essa análise e agora vai entrar uma questão muito importante quando a gente trabalha com a curva é como indicador do nosso planeta a dica é você nunca deve olhar apenas para a
coisa é feia pra fazer uma interpretação global do seu projecto é muito útil porém ela pode estar mascarando algumas informações vamos dar uma olhada existem alguns perigos quando a gente olha para as coisas imagine uma determinada situação em que você tem um projeto e que por algum motivo várias tarefas que não fazem parte do caminho crítico foram executadas de forma muito adiantada ou seja tem um avanço maior do que o planejado porém as tarefas que fazem parte do caminho crítico elas estão atrasados com isso você sabe que o caminho que estão atrasadas o seu projeto
inteiro vai estar atrasado e os vezes se você olha o percentual global de avanço de seu projeto pode ser que você esteja tendo aí alguma situação ou que essa curva st mascarando informações do seu projeto a minha conclusão é a curva é excelente para você trabalhar como indicador de seu projeto o empreendimento porque ela vai se mostrar e descolamento só que a partir do momento que ela se mostra descolamento você precisa ter alguns outros indicadores para fazer uma análise correta sobre o andamento do seu projeto seja físico ou financeira para que vocês têm uma noção
um pouco melhor eu estou deixando pra vocês na descrição do vídeo um artigo que escrevi com várias informações que complementam esse assunto sobre a curva logo mais nós queremos mais vídeos sobre como gerar com maxwell e como já que lá é também através do netbook eu espero que vocês tenham gostado qualquer dúvida qualquer sugestão com se estiverem deixem os comentários um abraço e até a próxima
